Elektromos fűtőkábel szerelése padlófűtéshez – fontos tudnivalók kivitelezés előtt

Az elektromos fűtőkábelek szerelés  telepítése és szerelése szakértelmet igényel, különösen akkor, ha padlófűtéshez vagy csőfűtéshez használjuk őket.

Íme néhány fontos tudnivaló a fűtőkábelekkel kapcsolatban:

Az elektromos fűtőkábel szerelése pontos tervezést és szakszerű kivitelezést igényel, különösen padlófűtési rendszerek esetén. A megfelelő teljesítmény kiválasztása, a helyes fektetési távolság, valamint az elektromos biztonsági előírások betartása alapvető feltétele a hosszú távon megbízható és gazdaságos működésnek.

Az alábbiakban bemutatjuk, mire kell figyelni az elektromos padlófűtés kivitelezése során, és milyen típusú fűtőkábelek alkalmazhatók lakó- és üzleti ingatlanokban.

Elektromos fűtőkábel szerelése – modern, gazdaságos fűtési megoldás

Az elektromos fűtőkábel szerelése korszerű és hatékony megoldást kínál padlófűtéshez, temperáló fűtéshez és kiegészítő fűtési rendszerekhez. Megfelelő tervezéssel és szakszerű kivitelezéssel alacsony üzemeltetési költség és hosszú élettartam érhető el, különösen napelemes rendszerrel kombinálva.

Mikor ajánlott? Mikor ideális az elektromos fűtőkábel szerelése?

Az elektromos fűtőkábel szerelése kiváló választás az alábbi esetekben:

  • új építésű ingatlanoknál

  • felújítás során

  • fürdőszobákban, konyhákban

  • nappalik és hálószobák fűtésére

  • teljes vagy részleges padlófűtéshez

  • napelemes rendszerrel kombinálva

Szerelési folyamat

Elektromos fűtőkábel szerelés lépései

– Felület előkészítése

A szerelés első lépése a megfelelően sík, tiszta és teherbíró aljzat kialakítása. Szükség esetén hőszigetelés és párazárás kerül beépítésre a hatékony működés érdekében.

 – Fűtőkábel kiosztása

A fűtőkábelt előre meghatározott kiosztás szerint rögzítjük, figyelembe véve a fűtendő területet, a bútorozást és a szükséges teljesítményt.

– Szenzor és termosztát beépítése

A padlóhőmérséklet-érzékelő védőcsőben kerül elhelyezésre, majd csatlakoztatjuk a digitális termosztátot, amely pontos és gazdaságos szabályozást biztosít.

– Burkolás vagy betonozás

A fűtőkábel lefedése történhet esztrich betonba ágyazva vagy flexibilis ragasztóba helyezve, a választott rétegrendnek megfelelően.

– Mérések és dokumentáció

A szerelés során és után ellenőrizzük az ellenállásértékeket, majd jegyzőkönyvvel igazoljuk a szabványos kivitelezést.

– Rétegrendek

Szakmai rétegrend és kivitelezési leírás lépésről lépésre

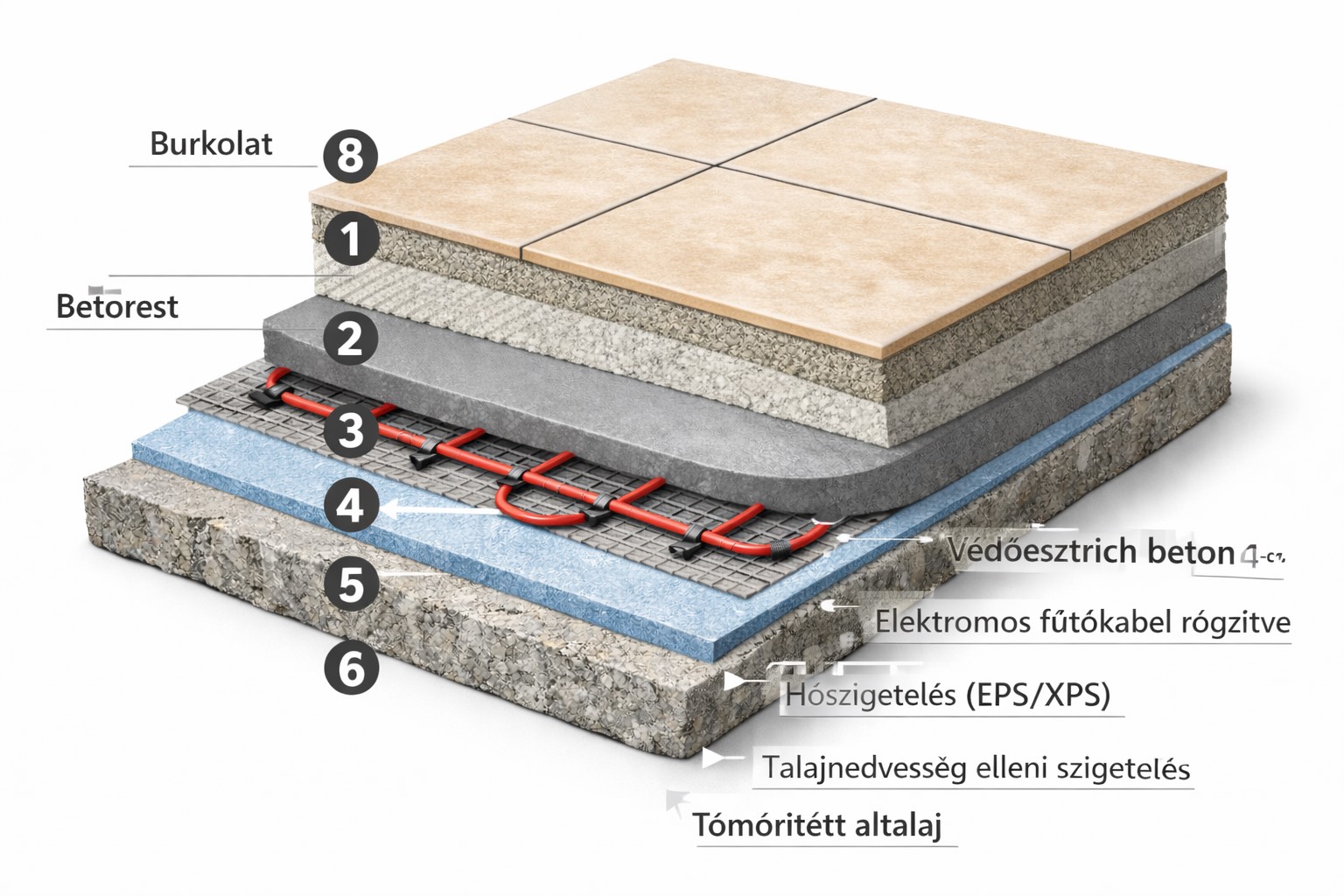

Az elektromos fűtőkábel beton (esztrich) alá történő beépítése az egyik legmegbízhatóbb és legtartósabb megoldás elektromos padlófűtés kialakítására. A megfelelő rétegrend és szakszerű kivitelezés biztosítja az egyenletes hőeloszlást, az energiahatékony működést és a hosszú élettartamot.

– Elektromos fűtőkábel beton alá

1. Aljzat előkészítése

A kivitelezés első lépése a teherbíró, stabil aljzat kialakítása.

Feladatok:

  1. meglévő beton vagy födém ellenőrzése
  2. laza részek, törmelék eltávolítása
  3. portalanítás, tisztítás
  4. szükség esetén aljzatjavítás
  5. Az aljzatnak síkosnak, repedésmentesnek és száraznak kell lennie.

2. Talaj felőli szigetelés (ha szükséges)

Földszinti vagy talajon fekvő szerkezet esetén kötelező:
vízszigetelő fólia (pl. PE fólia)
átlapolással, felhajtva a falakra
Ez megakadályozza a nedvesség feljutását a fűtési rendszerhez.

3. Hőszigetelés elhelyezése

A hatékony működés alapja a megfelelő hőszigetelés, amely megakadályozza a hő lefelé történő elszökését.

Jellemző anyagok:
1. EPS lépésállóXPS hőszigetelő lap

Ajánlott vastagság:
lakótérben: 3–5 cm
talajon fekvő padlón: 5–10 cm
A szigetelőlapok hézagmentesen, kötésben kerülnek lerakásra.

4. Peremszigetelés kialakítása

A falak mentén peremszigetelő csík kerül elhelyezésre, amely:
– felveszi a beton hőtágulását
– megakadályozza a hőhidak kialakulását
– csökkenti a szerkezeti repedések kockázatát

5. Rögzítőréteg vagy szerelőháló elhelyezése

Fűtőkábel rögzítéséhez szükséges:
műanyag rögzítősín vagy acél szerelőháló (pl. 5×5 cm osztás)
Ez biztosítja a kábel pontos kiosztását és rögzítését betonozás előtt.

6. Elektromos fűtőkábel lefektetése

A fűtőkábel kiosztása a tervezett teljesítmény alapján történik.
Fontos szabályok:
1. a kábel nem keresztezheti önmagát

2. az osztástávolság egyenletes legyen

3. fix bútorok alá nem kerül fűtőkábel

4. a hidegvég védőcsőben a termosztáthoz vezet

5. Tipikus teljesítmény:
komfortfűtés: 100–120 W/m²
főfűtés: 140–160 W/m²

7. Padlóhőmérséklet-érzékelő elhelyezése

A padlóérzékelő:
védőcsőben fut két fűtőkábel szál közé kerül cserélhető módon van beépítve
Ez biztosítja a pontos és biztonságos hőmérséklet-szabályozást.

8. Villamos ellenőrző mérések

Betonozás előtt és után kötelező:
– ellenállásmérés

–  szigetelési ellenállás mérés

Az értékeket jegyzőkönyvben rögzíteni kell.

9. Beton (esztrich) elhelyezése

A fűtőkábel fölé úsztatott esztrich beton kerül.

Ajánlott paraméterek:

vastagság: 3–5 cm a kábel felett
szál-erősített esztrich előnyös óvatos bedolgozás, kábel sérülés nélkül
A beton biztosítja a hő egyenletes eloszlását és a szerkezeti stabilitást.

10. Száradás, felfűtési protokoll

A beton teljes száradása után:

fokozatos felfűtés szükséges első indítás minimum 21–28 nap után
Ez megakadályozza a beton repedését.

11. Burkolás

Az elektromos fűtőkábel rendszerre kerülhet:
– kerámia járólap
– kőburkolat
– vinyl / SPC
– laminált padló (gyártói engedéllyel)

A burkolás előtt a rendszer működését ellenőrizni kell.

Összefoglaló rétegrend (alulról felfelé)

  • Teherhordó aljzat / födém
  • Vízszigetelés (szükség esetén)
  • Hőszigetelés (EPS / XPS)
  • Peremszigetelés
  • Rögzítősín vagy szerelőháló
  • Elektromos fűtőkábel
  • Padlóérzékelő védőcsőben
  • Esztrich beton (3–5 cm)
  • Burkolat
Járdafűtés elektromos fűtőkábellel – hó- és jégmentes járda

- Elektromos fűtőkábel beton fölé

  • aljzat

  • fűtőkábel

  • önterülő kiegyenlítő

  • burkolat

– Elektromos fűtőkábel meglévő burkolatra

  • meglévő burkolat

  • tapadóhíd

  • fűtőkábel

  • flexibilis ragasztó

  • új burkolat

– Előnyök

Miért előnyös az elektromos fűtőkábel szerelése?

  • egyenletes hőeloszlás

  • alacsony karbantartási igény

  • hosszú élettartam

  • nincs kazán, nincs kémény

  • napelemes rendszerrel akár 0 Ft rezsi

  • gyors reagálás, pontos szabályozás

– Gyakori kérdések

Gyakran ismételt kérdések az elektromos fűtőkábel szerelésről

Mennyi idő a kivitelezés?
Általában 1–2 nap, a rétegrendtől függően.

Mennyibe kerül az elektromos fűtőkábel szerelése?
Az ár a terület nagyságától, teljesítménytől és rétegrendtől függ.

Biztonságos megoldás?
Igen, szabványos kivitelezéssel teljesen biztonságos.

Kell e villamos biztonsági felülvizsgálat elektromos padlófűtés létesítéskor?

Igen, szükséges.
Az elektromos padlófűtés (fűtőkábel vagy fűtőszőnyeg) telepítése után villamos biztonsági felülvizsgálat (VBF) elvégzése kötelező, amely igazolja, hogy a rendszer megfelel az MSZ HD 60364 szabványsorozat előírásainak.

A felülvizsgálat célja az elektromos biztonság igazolása, amelyről részletes mérési jegyzőkönyv készül.

Villamos biztonsági felülvizsgálat részletei (VBF):

Szeretne megbízható elektromos fűtőkábel szerelést?
Vállaljuk elektromos padlófűtés tervezését és kivitelezését teljes körű ügyintézéssel.
